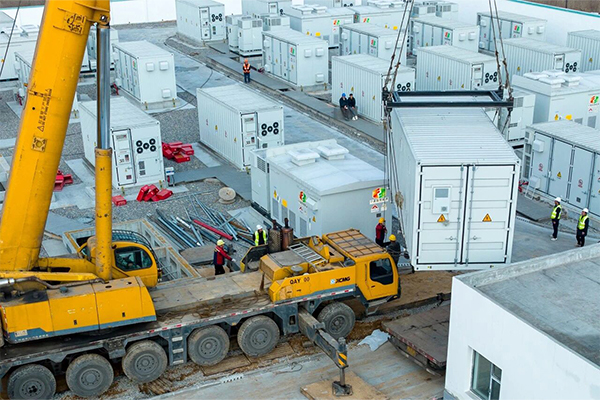

图片来源:襄垣经开区
据“襄垣经开区”发布消息,近日,位于山西省长治市襄垣经开区的42.5MW锂离子电池与超级电容混合储能项目正全力冲刺并网调试目标节点。
据介绍,该项目由山西中盛智慧电力有限公司与山西智先新能源有限公司合作建设,总投资2.06亿元,规划建设一座集锂离子电池与超级电容于一体的混合储能站。其中,锂离子电池装机规模为32.5MW/130MWh,超级电容装机规模为10MW/0.083MWh。其中,26台储能电池舱、7台PCS升压逆变一体舱已全部到场并安装就位。施工方正集中力量,加紧推进超容一体仓及二次设备安装工作。
目前,项目土建工程已完成,储能设备、避雷针设备也已安装完成,正在调配超容设备、升压站设备陆续到场,加紧施工作业。项目预计3月底可完工,进入调试阶段。
